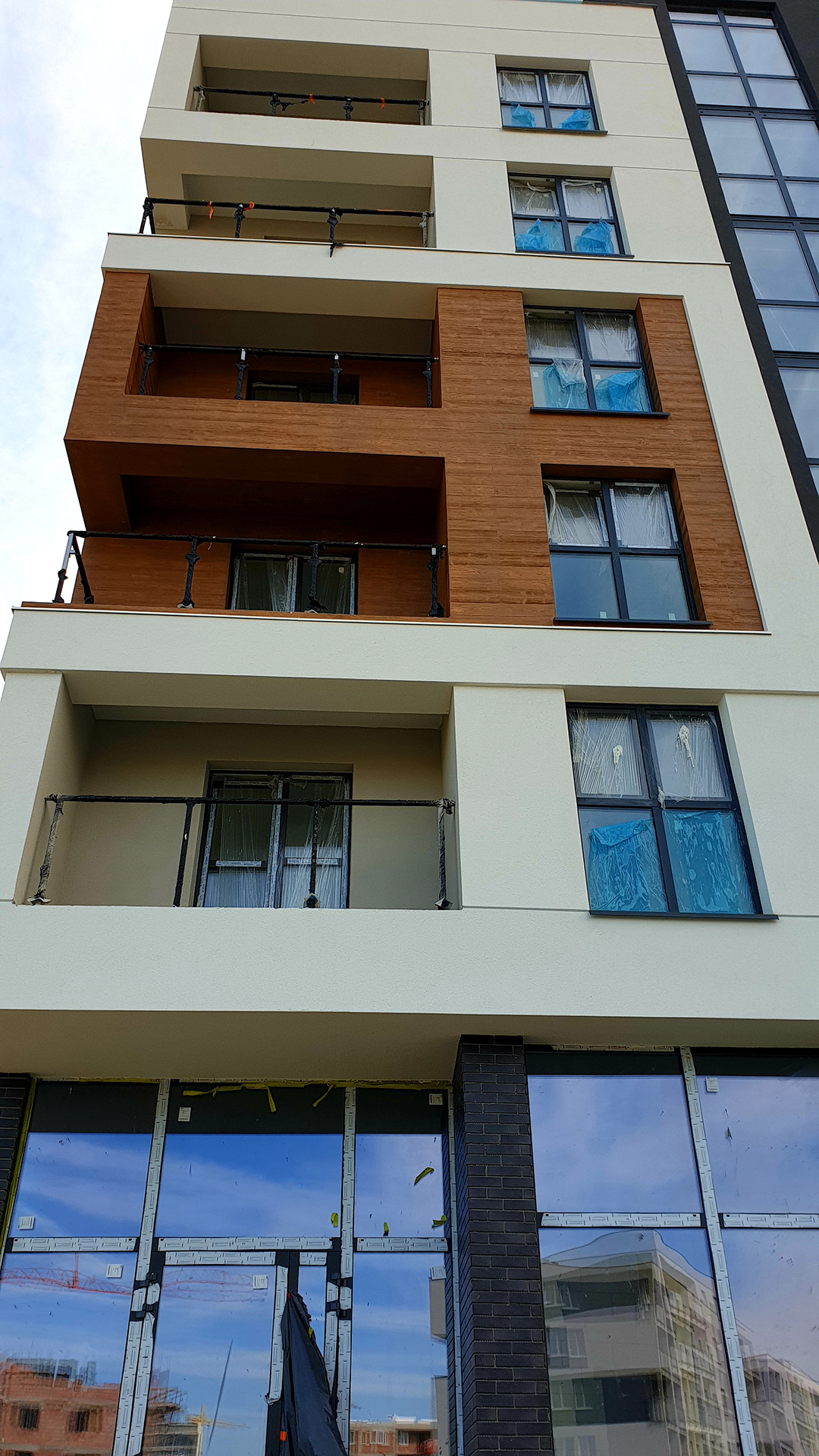

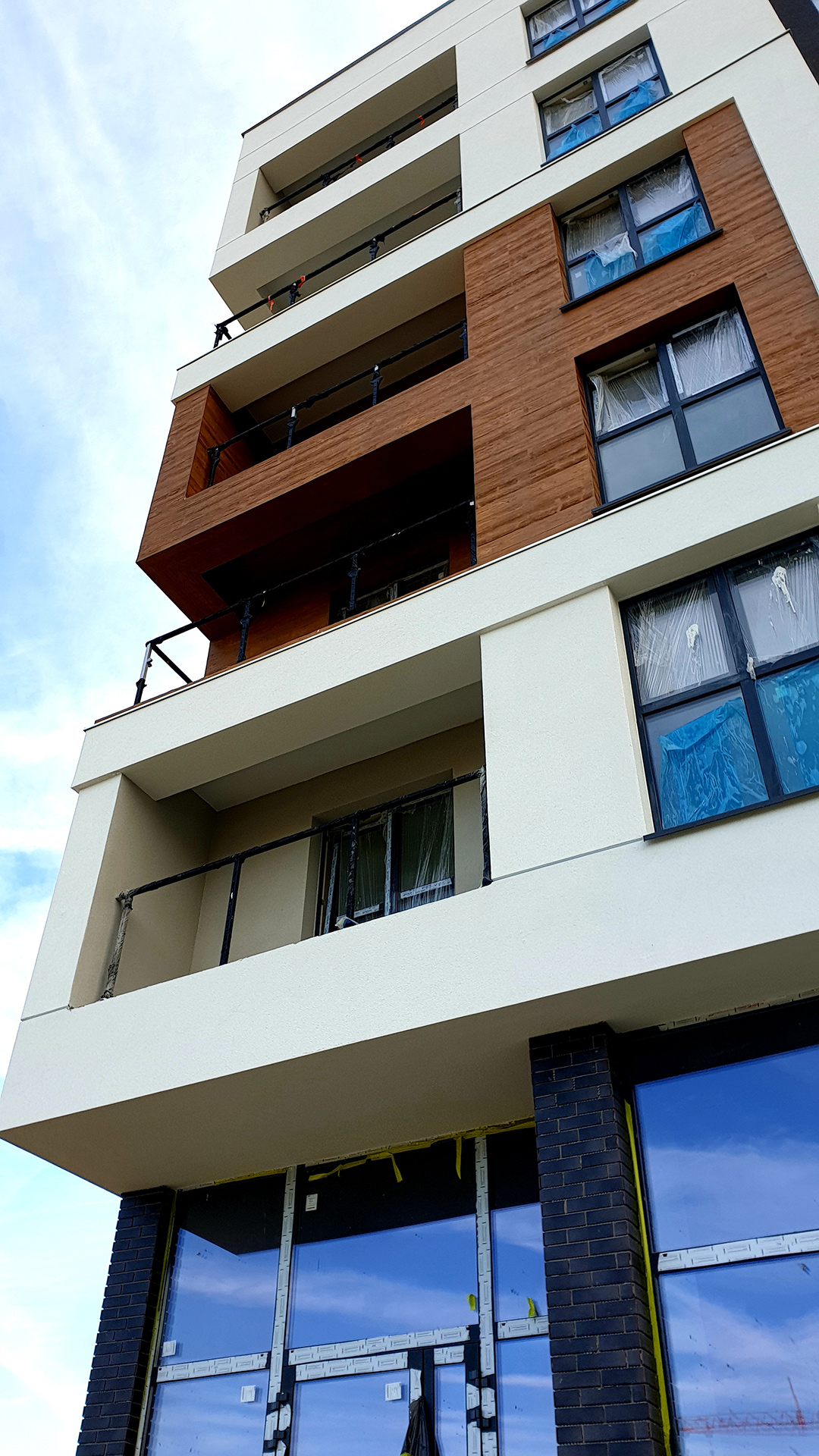

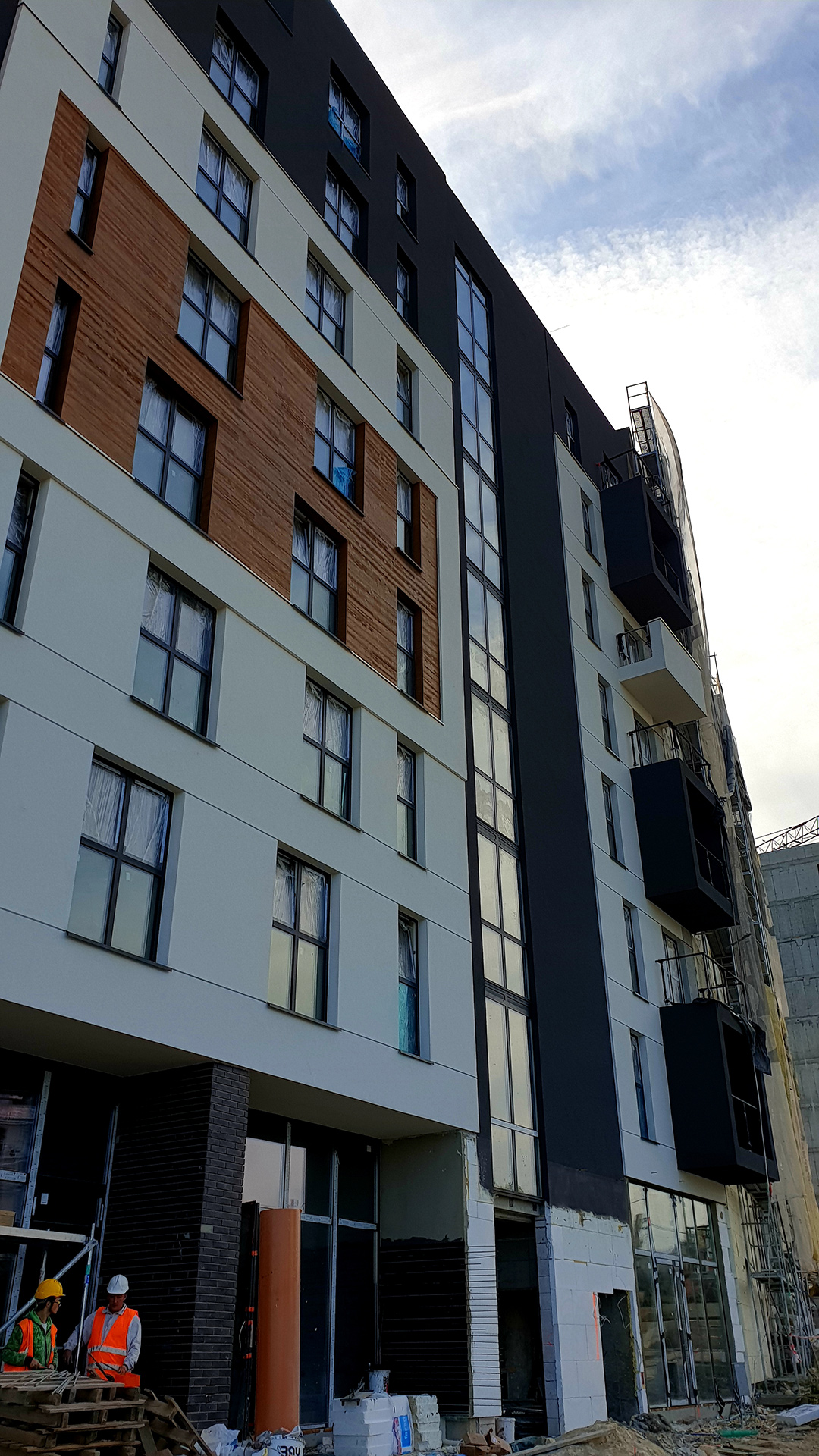

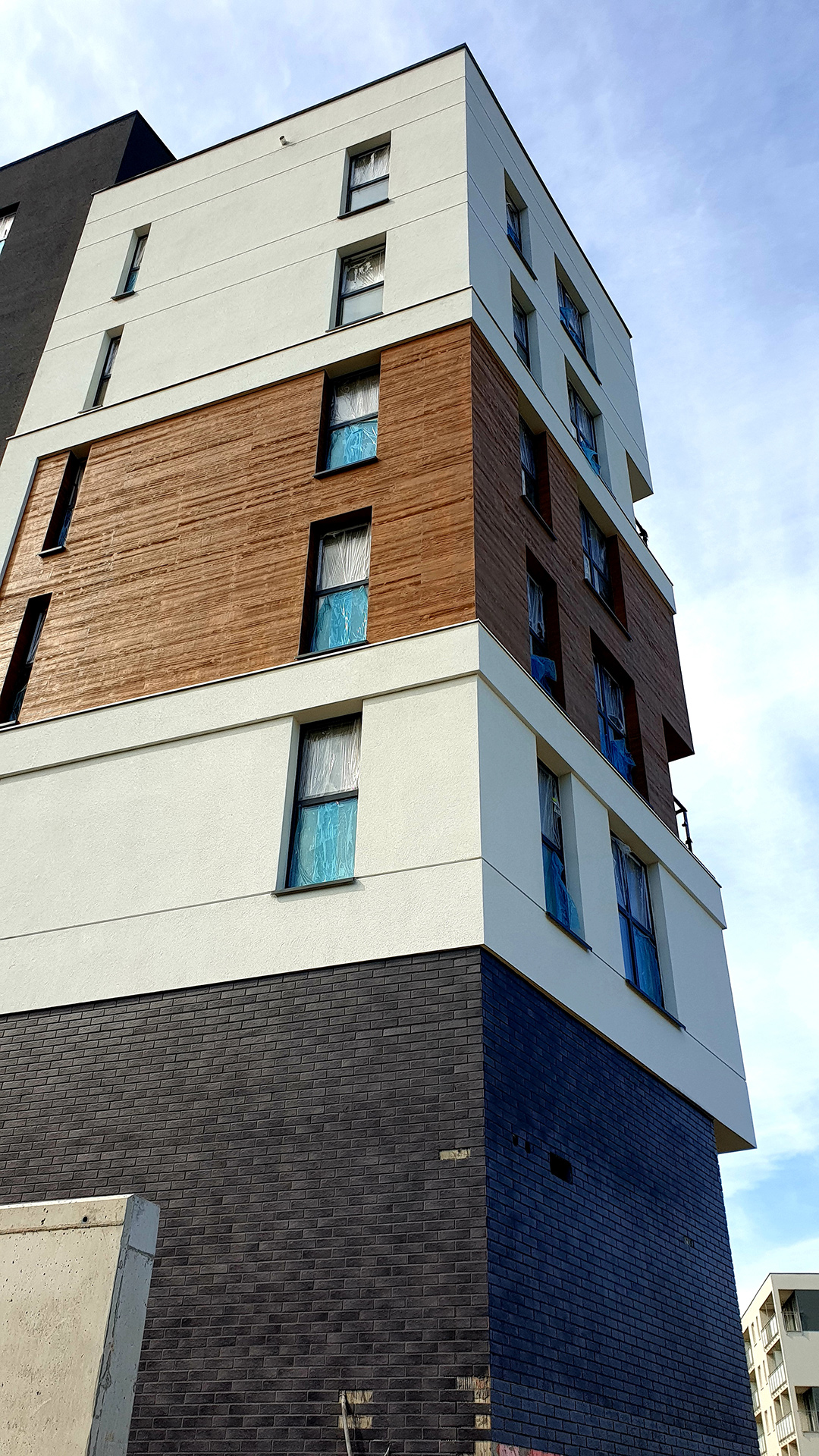

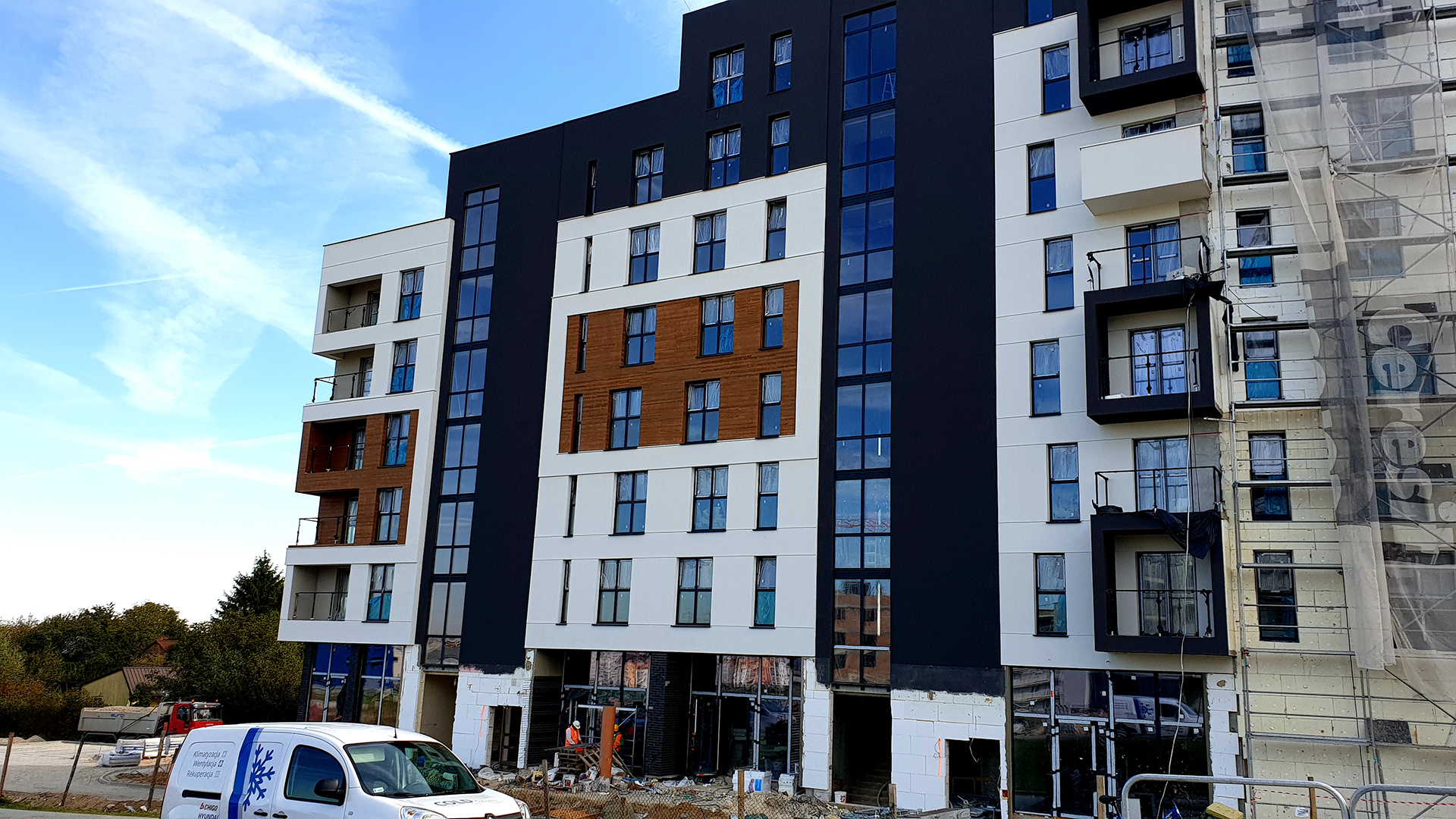

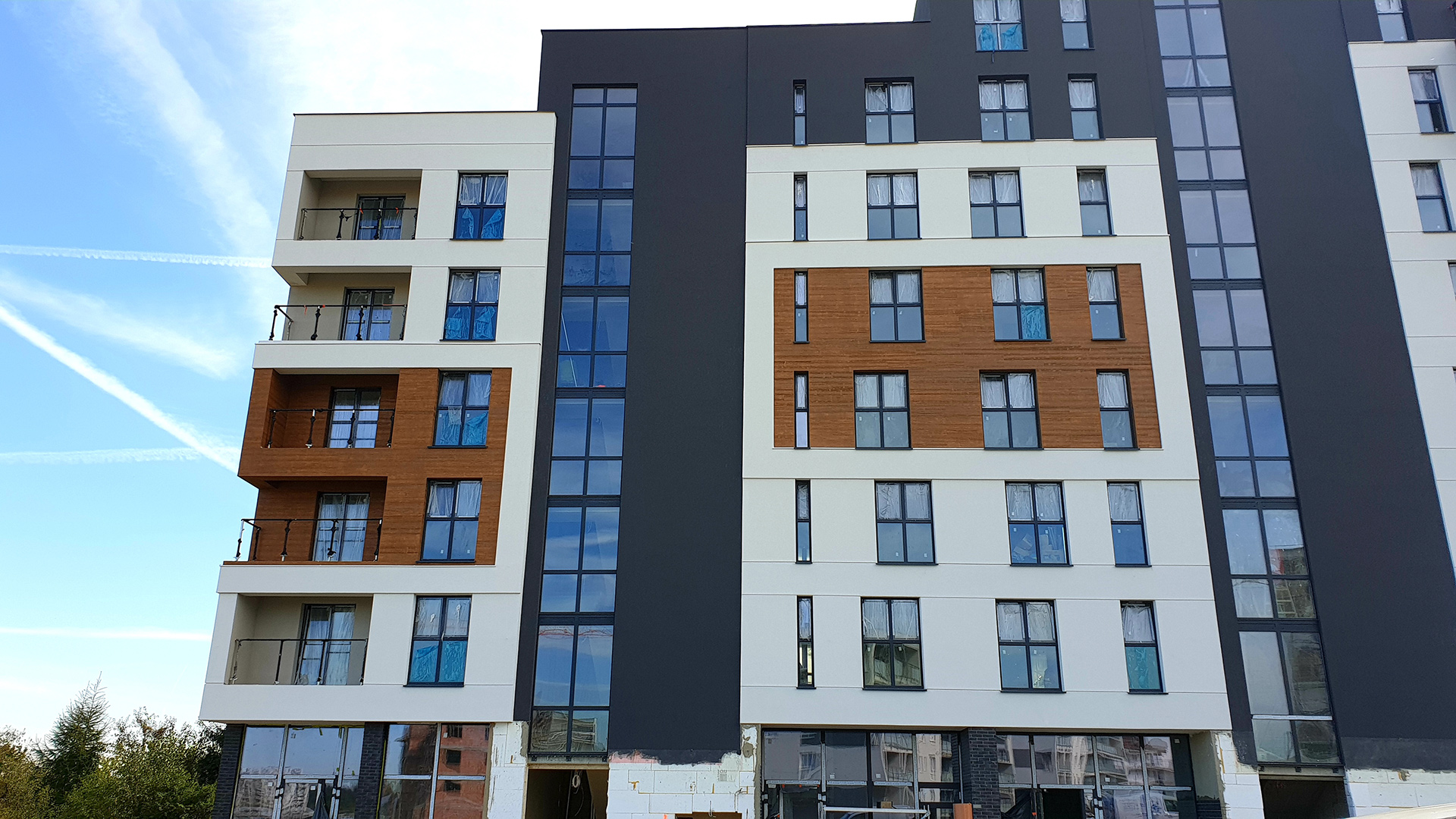

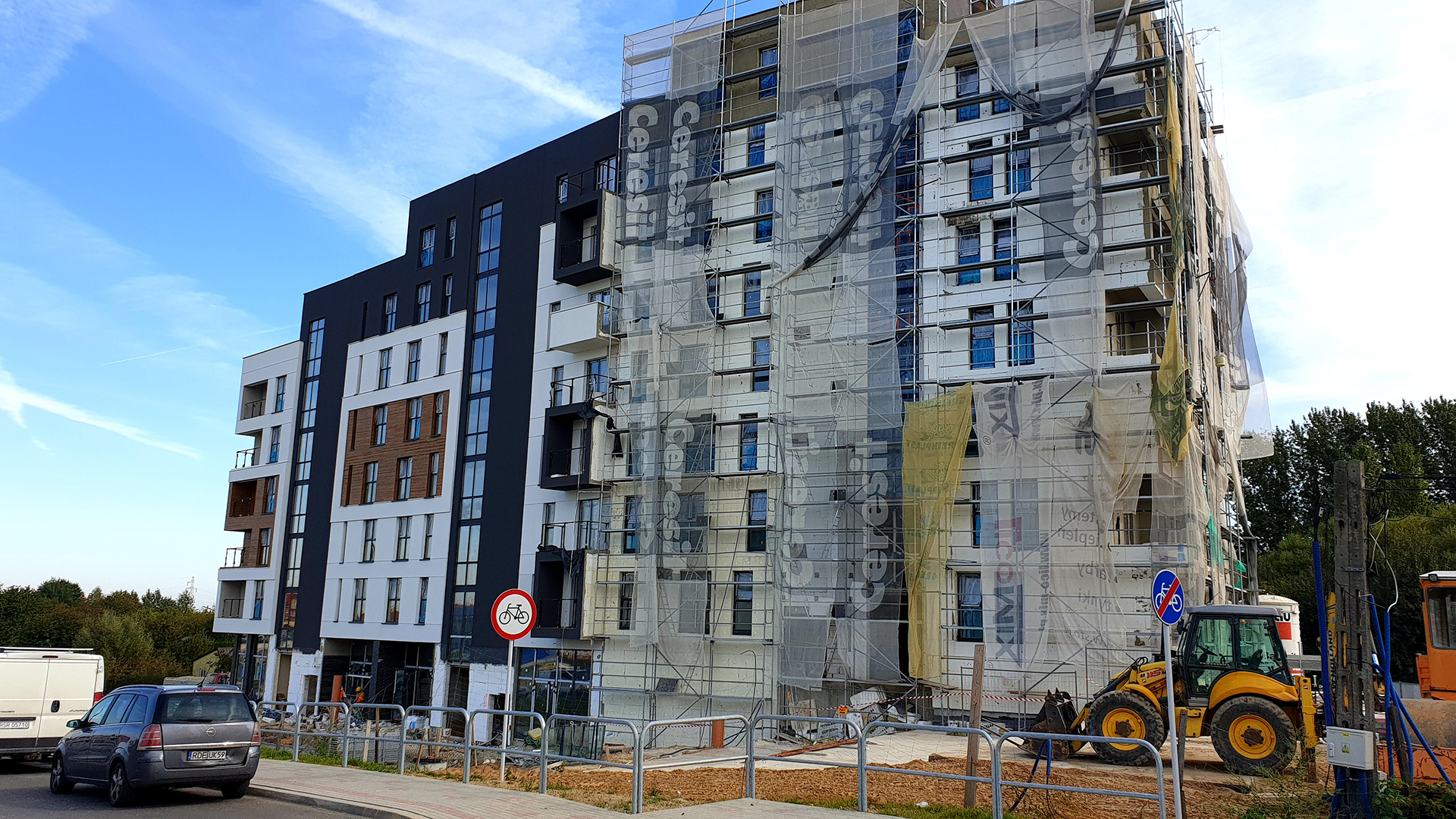

Budynek D - trwają prace przy elewacjach
- ściana północna ukończono elewację
- ściana zachodnia wykonano 70%
- ściana wschodnia wykonano 60%
- ściana południowa wykonano 10%
Tynki i instalacje na poziomie 7

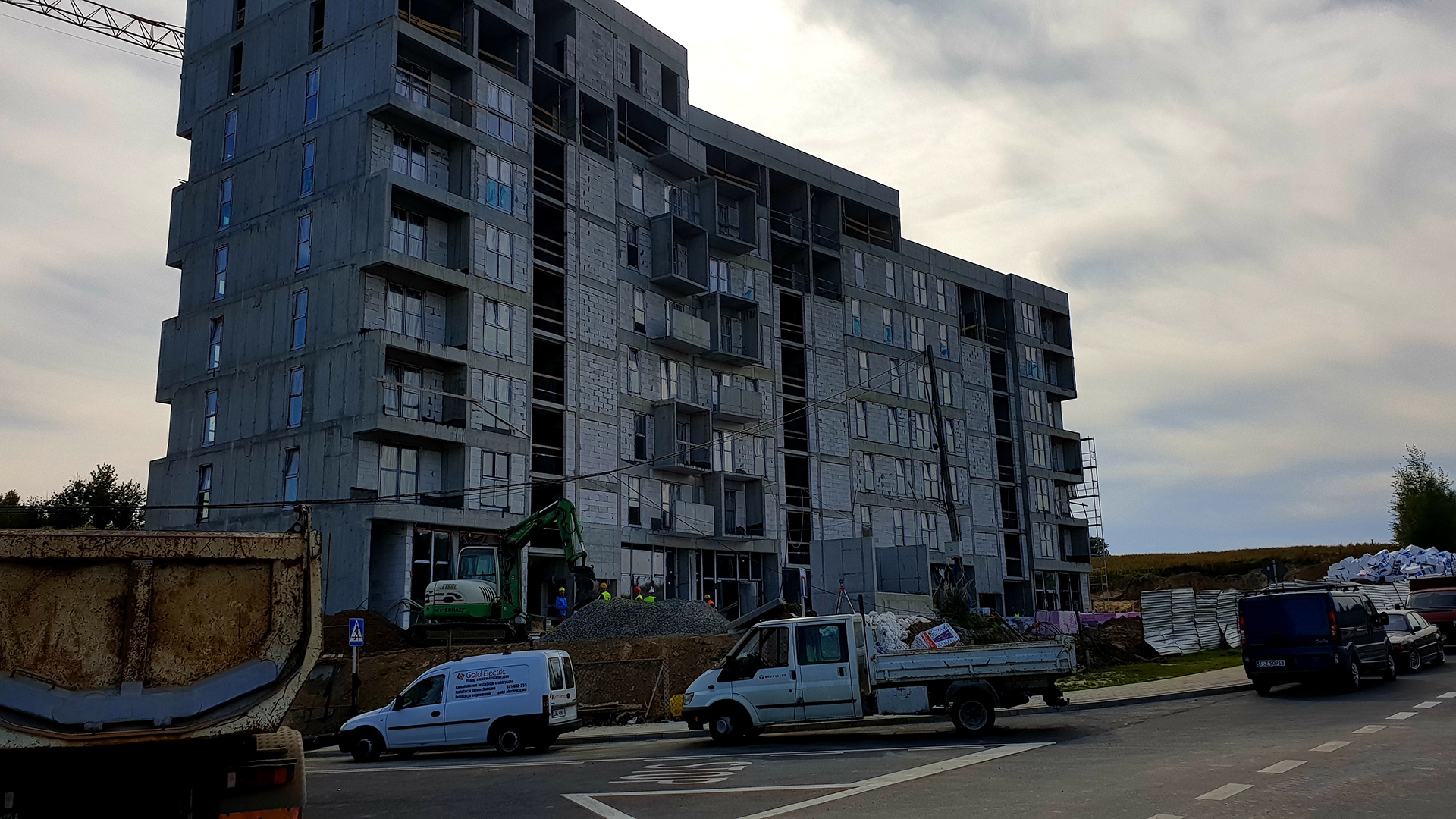

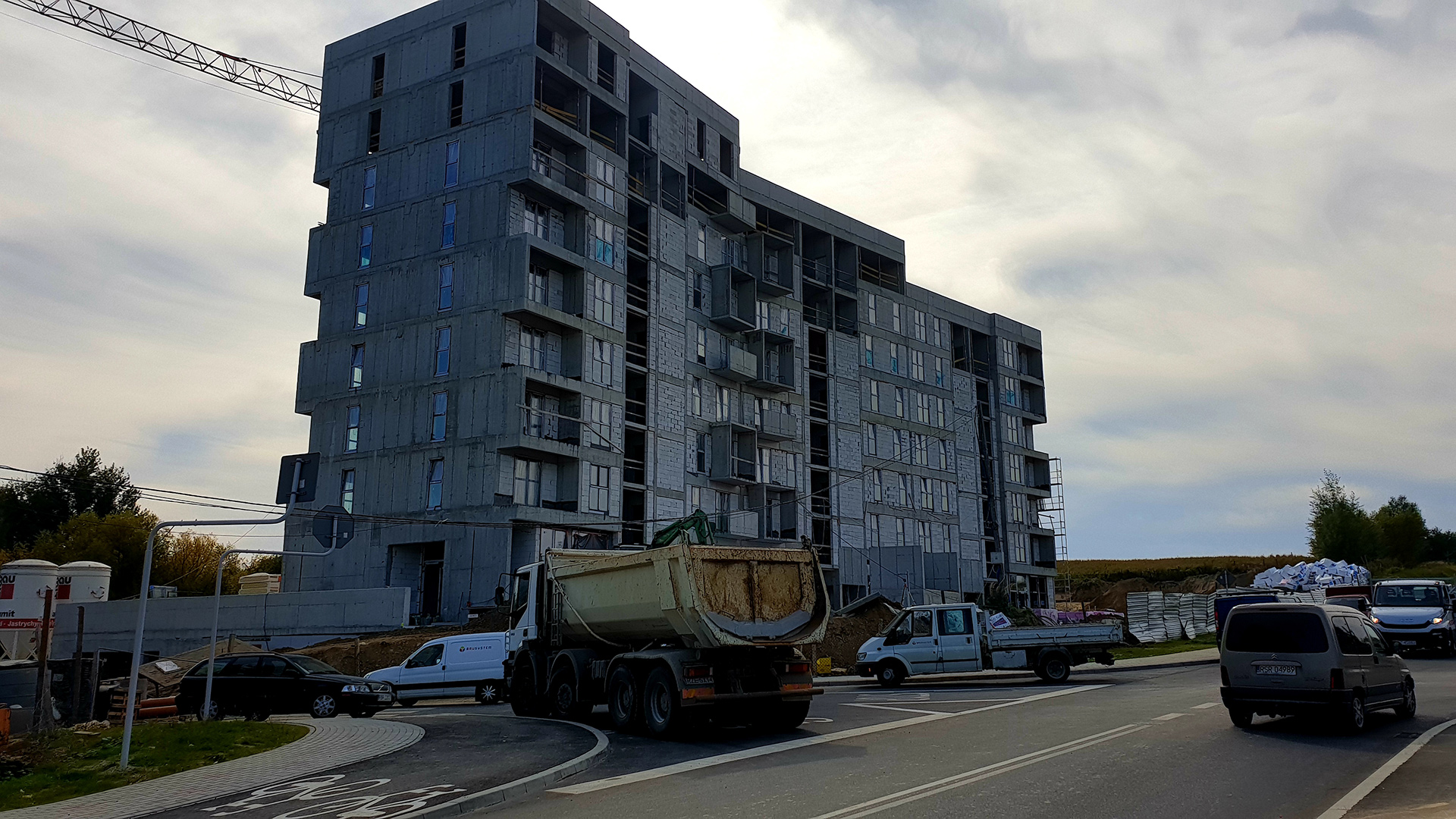

Budynek E - rozpoczęto prace przy elewacji i dachu.
Tynki i instalacje na poziomie 4.
